Как руководителю IT-проекта перестать всё решать самому: задачи, блокеры и ответственность команды

Создано 23.07.2026

Обновлено 24.07.2026

Как руководителю IT-проекта снизить ручное управление: владельцы задач, критерии готовности, блокеры, роли PM, BA, tech lead и decision log.

Короткий ответ

Руководителю IT-проекта не нужно просто меньше вмешиваться. Ему нужно перестать быть единственной точкой, через которую проходят смысл задачи, решение по блокеру и разрешение каждого спорного вопроса.

Рабочая замена ручному спасению — контур ownership: у задачи есть владелец результата, понятный исполнитель, критерии готовности, место фиксации и правило подъёма блокеров. Тогда команда не ждёт, пока руководитель всё разберёт сам, а приносит оформленный вопрос: варианты, риски, влияние на срок и рекомендацию.

Когда применять

Эта рамка нужна, когда IT delivery уже идёт, но управляемость держится на одном человеке: CTO, руководителе проекта, product owner или сильном tech lead.

  • Задачи в Jira, YouTrack или другом backlog формально есть, но по ним постоянно нужны устные уточнения.
  • Команда останавливается, если руководитель недоступен несколько часов.
  • Блокеры всплывают поздно: перед дедлайном, на демо или уже после обещанного срока.
  • PM, BA, tech lead и разработчики по-разному понимают, кто отвечает за результат задачи.
  • Решения остаются в переписке, созвонах и памяти участников, а не в Confluence, task tracker или decision log.

Когда не применять

Не всякая ситуация лечится автономией команды. Иногда прямой контроль временно нужен и честнее назвать это отдельным режимом управления.

  • Маленькая разовая задача, где быстрее дать конкретное поручение, чем строить процесс.
  • Кризисный инцидент в production, где сначала нужен incident lead, быстрые решения и восстановление сервиса.
  • Команда без базовых ролей и доступа к контексту: сначала нужны владелец продукта, аналитик, lead или понятный источник требований.
  • Новый участник команды, которому ещё нужно обучение, парная работа и явные guardrails.

Цель не в том, чтобы руководитель исчез из процесса. Цель в том, чтобы прямое управление было осознанным исключением, а не ежедневной архитектурой проекта.

Почему руководитель становится главным решателем

Чаще всего команда не становится зависимой от руководителя из-за лени или отсутствия ответственности. Зависимость появляется, когда процесс незаметно поощряет ожидание внешнего решения.

  • Задача плохо оформлена. Есть формулировка действия, но нет результата, границ, acceptance criteria и источника проверки.
  • Scope не разделён. В одну задачу попали требование, исследование, интеграция, дизайн-решение и спор с заказчиком.
  • Нет владельца результата. Исполнитель есть, но непонятно, кто отвечает за смысл, приоритет, критерии и финальное согласование.
  • Блокеры скрыты до последнего. Команда считает блокер личной проблемой исполнителя, а не сигналом для проекта.
  • Решения не фиксируются. Каждый созвон заново открывает уже решённые вопросы.

Петля ручного управления

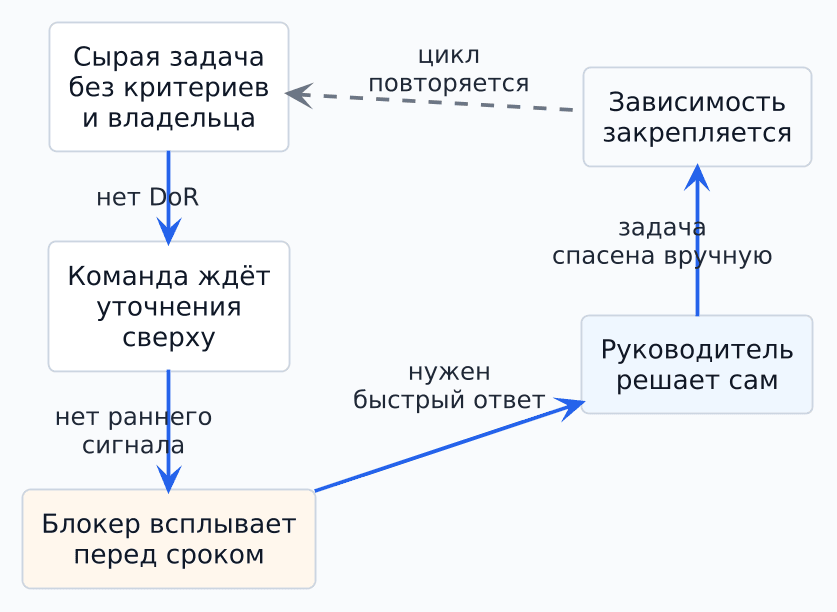

Ручное управление часто закрепляется как петля.

  1. В backlog попадает сырая задача без критериев и владельца смысла.
  2. Исполнитель начинает работу и быстро упирается в вопрос по scope, данным, API, доступам или приоритету.
  3. Вопрос приходит руководителю в виде «что делать?» без вариантов и оценки влияния.
  4. Руководитель быстро решает сам, потому что срок уже горит.
  5. Команда получает сигнал: сложные развилки выгоднее не оформлять, а приносить наверх.
  6. Следующая задача снова приходит сырой, и зависимость усиливается.

Разорвать петлю можно не призывом «берите ответственность», а изменением правил входа: задача должна быть готова к работе, блокер должен подниматься рано, а вопрос к руководителю должен приходить в оформленном виде.

Первое правило дня. Руководитель не обязан начинать день с самой сложной личной задачи. В IT-проекте полезнее сначала создать работу другим: снять блокеры, принять решения, без которых команда стоит, уточнить задачи, которые должны уйти в разработку, и назначить владельцев результата.

После этого можно уходить в стратегию, документы, продажи, архитектуру или глубокую работу. Иначе руководитель может быть занят важным делом весь день, но backlog, разработка и приемка в это время будут ждать его короткого ответа.

Практический ориентир простой: день руководителя стоит оценивать не только по тому, что он сделал сам, а по тому, сколько работы стало возможно для команды после его решений.


Что должно быть у задачи

Задача в IT-проекте должна быть не только поручением, но и управляемой единицей результата. Минимальный набор можно держать прямо в карточке Jira, YouTrack, Kaiten или в связанной странице Confluence.

ЭлементЗачем нуженГде фиксировать
Владелец смыслаОтвечает за то, зачем задача нужна и какой результат считается полезным.Поле owner, описание задачи, RACI или страница требований.
ИсполнительПонимает, кто делает следующий рабочий шаг.Assignee в task tracker.
Срок или целевой milestoneПозволяет оценивать влияние блокеров и изменений.Due date, sprint, release или roadmap.
Definition of ReadyПоказывает, что задачу можно брать в разработку без угадывания.Checklist в задаче или шаблон типа задачи.
Acceptance CriteriaФиксирует, как проверить результат и принять работу.Описание задачи, тест-кейс, user story или чек-лист приемки.
ЗависимостиПоказывают, от каких доступов, API, данных, решений или модулей зависит выполнение.Linked issues, dependency field, Confluence-раздел.
Следующий шагСнимает подвешенное состояние после обсуждения.Комментарий в задаче, подзадача или meeting notes.
Место фиксации решенияНе даёт решению потеряться в переписке.Decision log, ADR, Confluence или итог встречи.

Как работать с сырыми вопросами

Сырой вопрос — это не плохой вопрос. Это вопрос, который ещё не готов для управленческого решения. Если руководитель принимает такие вопросы как есть, команда привыкает передавать наверх не только решение, но и саму работу по анализу.

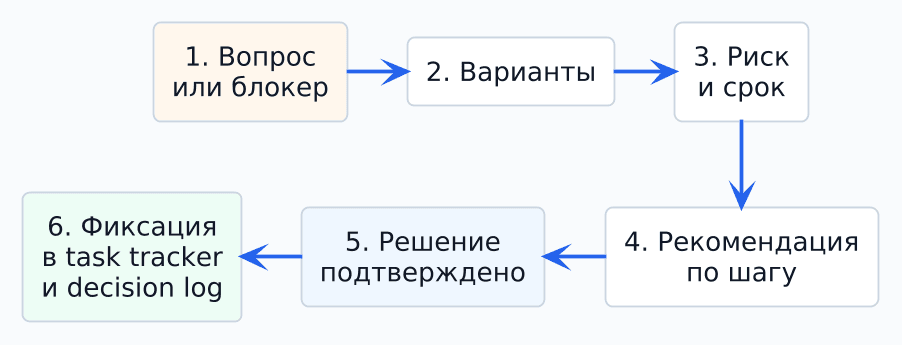

Рабочее правило: вопрос к руководителю приходит не в форме «что делать?», а в форме короткого decision package.

  1. Сырой вопрос: что непонятно и какая задача остановилась.
  2. Варианты: 2-3 реалистичных способа продолжить.
  3. Риск: что ломается по срокам, качеству, scope, архитектуре или договорённостям.
  4. Рекомендация: какой вариант предлагает PM, BA, tech lead или исполнитель.
  5. Решение: что выбрали и кто подтвердил.
  6. Фиксация: задача, комментарий, decision log или итог встречи обновлены.

Так руководитель остаётся владельцем важных развилок, но перестаёт быть единственным аналитиком каждой мелочи.


Как поднимать блокеры

Блокер — это не признание слабости исполнителя, а управленческий сигнал. Чем раньше он появляется в проектном контуре, тем дешевле его снять.

Тип блокераКак проявляетсяЧто должно быть в сообщении
ДоступыНельзя проверить API, базу, стенд, репозиторий или контур заказчика.Что недоступно, кому нужен доступ, какой срок горит, какой workaround возможен.
API или интеграцияНет спецификации, контракт расходится с фактом, тестовый контур нестабилен.Endpoint, пример запроса/ответа, влияние на задачу, кто владеет внешней стороной.
ScopeТребование стало шире задачи или появились новые ожидания.Что добавилось, влияет ли на оценку, что предлагаем вынести отдельно.
ДанныеНет тестовых данных, качество данных мешает проверке, нужны миграционные правила.Какие данные нужны, для какой проверки, кто может подтвердить источник.
Зависимый модульОдна команда ждёт результат другой команды или подрядчика.Какая зависимость, плановая дата, риск для milestone, нужен ли escalation.
Решение заказчикаНужно выбрать вариант поведения, текст, правило, приоритет или trade-off.Варианты, последствия, рекомендуемый выбор, дата, после которой задача встанет.
Архитектурный trade-offЕсть несколько технических вариантов с разной ценой, риском и временем.Краткое сравнение, риск, обратимость решения, нужна ли запись в ADR/decision log.

Роли PM, BA, tech lead и CTO

Ответственность команды не означает, что все отвечают за всё. Наоборот, зрелый процесс явно разделяет зоны ответственности и не заставляет руководителя подменять каждую роль.

РольЗона ответственностиЧто не подменяетАртефакт
PMСроки, статус, риски, блокеры, коммуникация, движение задач по процессу.Не становится единственным автором требований и технических решений.План, status report, risk/blocker log, meeting notes.
BAТребования, сценарии, границы, вопросы к заказчику, acceptance criteria.Не решает архитектуру и не принимает бизнес-решения за владельца.Требования, user stories, AC, вопросы и ответы.
Tech leadТехнический вариант, декомпозиция, зависимости, качество реализации, code-level trade-off.Не подменяет PM по срокам и не забирает все задачи себе.Техническая декомпозиция, ADR, review notes, dependency map.
CTO / руководительКритичные развилки, приоритеты, рамки качества, конфликт целей и ресурсов.Не становится диспетчером каждого вопроса и ручным исполнителем анализа.Decision log, escalation decision, принцип или ограничение.
Владелец задачиСмысл результата, готовность задачи к работе, финальная проверка полезности.Не обязан быть исполнителем и не заменяет всю команду.Карточка задачи, критерии приемки, комментарий о результате.
ИсполнительВыполнение следующего шага, ранний сигнал о блокере, предложение вариантов.Не обязан угадывать скрытые требования и принимать бизнес-trade-off в одиночку.Task update, pull request, test evidence, blocker comment.

Какие решения роль может принимать сама. Ownership работает только тогда, когда у роли есть не только зона ответственности, но и понятная граница решения. Иначе человек формально становится владельцем, но всё равно несёт каждый шаг руководителю.

РешениеКто решает самКогда эскалировать
Текст и формулировка в интерфейсеBA, дизайнер или product ownerЕсли меняется бизнес-логика, юридический смысл или обещание заказчику.
API-контракт и технический trade-offTech leadЕсли решение влияет на сроки, scope, производительность или интеграции.
Перенос срока внутри спринтаPMЕсли перенос задевает внешний deadline, бюджет, релиз или обязательство перед заказчиком.
Урезание scopeProduct owner или client ownerЕсли меняется ценность поставки, договорённость с пользователем или состав релиза.

Такой контур не отменяет контроль. Он показывает команде, где можно действовать самостоятельно, а где нужно быстро поднять вопрос с вариантами и рисками.

Decision log

Decision log нужен там, где решение влияет на scope, сроки, архитектуру, договорённости или будущую приемку. Это не бюрократия ради отчётности, а способ не принимать один и тот же вопрос заново.

Минимальная запись:

  • что решили;
  • почему выбрали этот вариант;
  • кто подтвердил решение;
  • кто делает следующий шаг;
  • что сознательно не делаем сейчас;
  • когда и по какому сигналу решение нужно пересмотреть.

Decision log может жить в Confluence, в отдельной таблице, в ADR, в связанных meeting notes или в карточке эпика. Важно не место, а правило: если решение влияет на delivery, команда должна уметь найти его без пересказа руководителя.

Если таких решений становится больше, чем помещается в один раздел статьи, заведите отдельный журнал решений в IT-проекте: он помогает фиксировать не только что решили, но и почему, кто отвечает и когда решение пересматривать.

Ошибки и риски

  • Спасать молчание. Если задача молчит до дедлайна, а потом руководитель героически снимает блокер, процесс учится скрывать риск.
  • Принимать сырые вопросы. Вопрос без вариантов и рекомендации перекладывает анализ наверх.
  • Путать исполнителя с владельцем. Исполнитель делает работу, но не всегда владеет смыслом результата, приоритетом и приемкой.
  • Держать решения в голове. Это быстро, пока команда маленькая, и дорого, когда появляются параллельные задачи, новые люди и внешние зависимости.
  • Называть контроль автономией. Если каждое действие всё равно подтверждает руководитель, команда не получает ответственности, а только новый ритуал отчётности.
  • Делегировать без границ. Автономия без критериев качества, scope и escalation rules превращается не в ownership, а в случайное движение.

Как выращивать самостоятельность по уровням. Самостоятельность не включается приказом. Её выращивают ступенями, особенно если в команде есть junior-специалисты, новые middle-роли или люди, которые привыкли ждать решения сверху.

  1. Прямое поручение. Руководитель формулирует задачу, ожидаемый результат и ближайший шаг.
  2. Варианты на выбор. Сотрудник приносит 2-3 варианта решения, руководитель выбирает и объясняет критерии.
  3. Рекомендация на подтверждение. Сотрудник приносит вариант, риски и свою рекомендацию, руководитель только подтверждает или корректирует.
  4. Самостоятельное решение с уведомлением. Сотрудник принимает решение в своей зоне и сообщает, что сделал и где это зафиксировано.
  5. Самостоятельное улучшение процесса. Сотрудник видит повторяющуюся проблему, предлагает правило, чеклист или изменение в Jira/Confluence и помогает закрепить его в работе команды.

Если человек ошибается на одном уровне, это не всегда повод забирать задачу. Часто достаточно временно вернуть его на предыдущую ступень и уточнить критерии решения.

Что делать с повторными провалами. Ранняя эскалация блокера должна поощряться: команда не скрывает риск, а помогает руководителю сохранить сроки и качество. Но молчание до дедлайна не должно оставаться без управленческого продолжения.

ПовторЧто делает руководительЧто фиксируется
Первый разРазбирает, где не хватило ясности: scope, критериев готовности, доступа, роли владельца или точки эскалации.Уточнение в задаче, критерий готовности, чекпоинт или правило подъёма блокера.
Второй разПроверяет, почему правило не сработало, и добавляет явный контрольный шаг в процесс.Повторяемый чеклист, SLA на эскалацию, обязательный status update или owner review.
Третий разМеняет уровень автономии, владельца, роль или способ контроля, потому что проблема уже стала системной.Новое распределение ответственности, решение в decision log и понятный срок пересмотра.

Так руководитель не возвращается к ручному спасению каждой задачи, но и не делает вид, что ответственность появилась сама.

Результат на выходе

Хороший результат не в том, что руководителю перестали задавать вопросы. Вопросы останутся, но изменится их качество.

  • В backlog больше задач, которые можно взять в работу без устного восстановления контекста.
  • Блокеры поднимаются до того, как съели срок.
  • Решения по scope, API, архитектуре и приемке фиксируются рядом с задачами.
  • PM, BA, tech lead и CTO меньше подменяют друг друга.
  • Руководитель видит риски и развилки, но не становится ручным маршрутизатором каждого шага.

Это и есть практическая зрелость процесса: команда не просто «берёт ответственность», а показывает её в рабочих артефактах.

Как измерить, что ручного управления стало меньше. Результат лучше проверять не ощущением, а рабочими сигналами в Jira, Confluence, backlog, отчётах PM и decision log.

СигналЧто показывает
Доля задач, готовых к работе без устного уточненияНасколько хорошо команда формулирует scope, критерии приемки, зависимости и следующий шаг до старта разработки.
Среднее время от появления блокера до эскалацииПоднимаются ли риски рано или всплывают перед сроком, когда выбор уже дорогой.
Сколько решений в неделю принимает руководитель личноОстаётся ли руководитель единственной точкой принятия решений.
Сколько вопросов приходит с вариантамиУчится ли команда приносить руководителю не сырой вопрос, а варианты, риски и рекомендацию.
Сколько задач возвращается из-за непонятного scopeЕсть ли проблема в постановке задач, Definition of Ready или owner review.
Сколько решений найдено в decision log без переспросаРаботает ли фиксация решений как память проекта, а не как личная память руководителя.

Если эти показатели улучшаются, руководитель всё ещё управляет проектом, но меньше подменяет PM, BA, tech lead и владельцев задач.

Что дальше

Если проблема уже видна в задачах и backlog, полезно связать эту страницу с соседними рабочими материалами.
